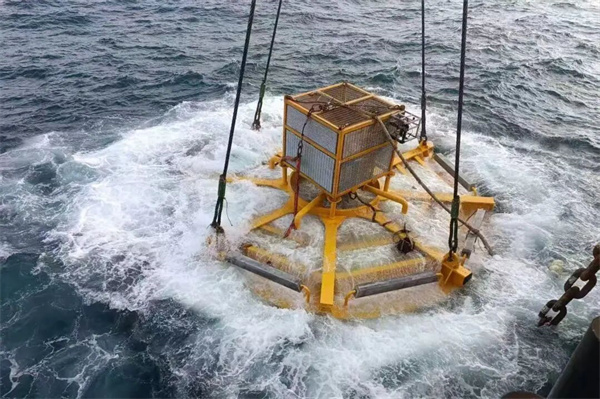

作為我國深遠海風電技術創新的重要示范項目,陽江漂浮式海上風電項目建設內容包括系泊系統建設及安裝、浮式基礎平臺建設及拖航、風機港池安裝、一體化拖航及系泊回接等。此次沉貫的M9吸力錨重約164噸,桶內高度10米。

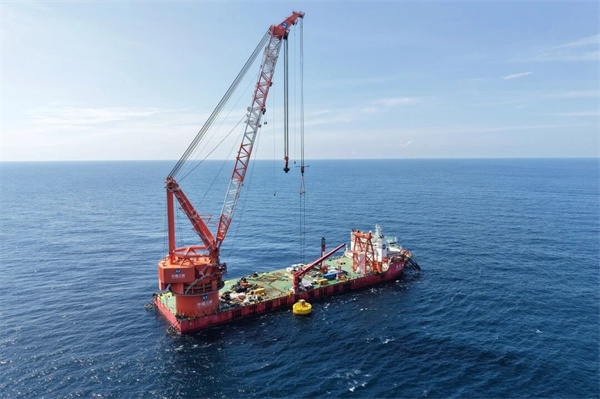

吸力錨沉貫施工是項目系泊系統建設的第一階段,待系泊系統施工完畢后,將為漂浮式風電浮式基礎平臺提供足夠的錨泊力,可有效抵御項目附近海域臺風、巨浪等復雜海況,確保平臺運行安全穩定。
項目地處陽江外海海域,常年受季風、洋流影響,有效作業窗口期月均不足20天,給海上施工帶來了極大挑戰。對此,項目團隊提前謀劃、精準施策,一方面通過多渠道整合氣象、海洋數據資源,建立全天候海況預警機制。另一方面優化施工組織方案,確保每次施工都能精準把握窗口期,保障海上作業安全高效推進。
在技術創新與工藝優化方面,項目團隊堅持“技術先行”理念。每次吸力錨沉貫施工前,均組織專項技術交底,模擬推演施工流程,不斷總結施工經驗,持續優化改進工藝。項目9套吸力錨沉貫精度穩步提升,施工耗時由最初的49.8小時縮短為16.25小時,較初始階段效率提升超195%。
施工過程中,項目團隊直面復雜工況,成功攻克多項難題。在吸力錨自重入泥階段,面對吸力錨近錨鏈側沉降停滯情況,項目技術團隊組織現場勘查與數據分析,發現因錨鏈下放長度超出設計參數,部分錨鏈陷入海底淤泥層,導致錨體受力失衡。針對這一問題,團隊迅速制定優化方案,通過實時調控吸力錨下沉速率,并同步協同錨鏈?zhǔn)辗挪僮鳎珳?zhǔn)平衡錨體受力狀態,最終高效解決錨體沉降難題,保障施工連續推進。

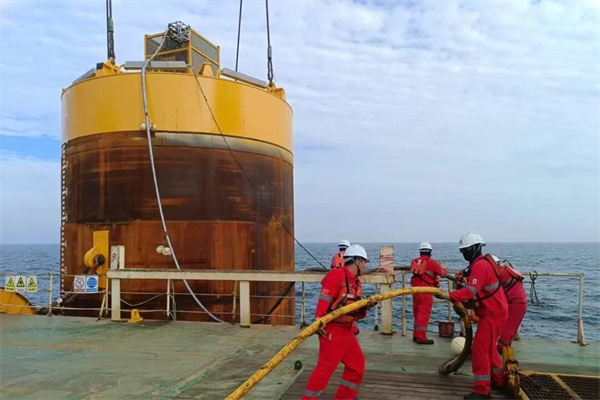

針對潛水員水下解除卸扣耗時較長情況,項目團隊在甲板上改進吊耳與吊鉤的安裝方式,使?jié)撍畣T可在水下一次性完成解除作業,大幅縮短水下作業時長,顯著提升施工工效,為項目按期推進提供有力支撐。

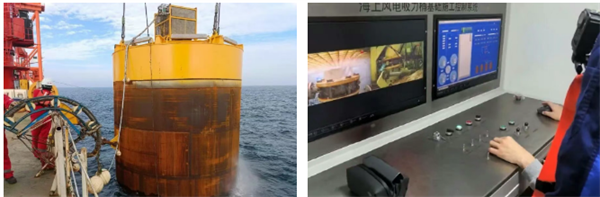

項目沉貫的9套吸力錨均由新會航建公司設計制造,其中M8、M9號吸力錨的沉貫施工,采用三航局自主研發的深遠海吸力負壓精準沉貫成套技術與設備。此次吸力錨沉貫施工,構建起集“設計—制造—施工—監測 ”于一體的深遠海風電成套技術體系,標志著公司在深遠海風電施工、裝備領域的再次取得新突破,為我國大規模開發深遠海風電資源、推動能源結構綠色轉型提供更多三航方案。
