一、前期勘探與設計階段:基礎數據采集
此階段需通過船只獲取海底地質、水文、氣象及生態環境數據,為風機基礎設計、海纜路由規劃提供依據。

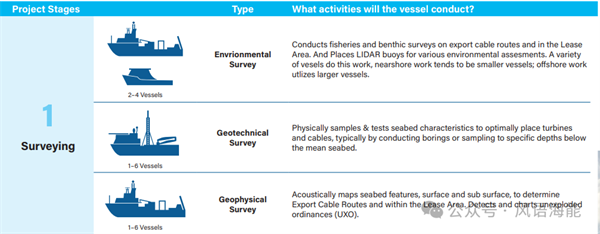

1. 地質調查船(Survey Vessel/Geophysical Survey Vessel/Geotechnical Survey Vessel)
功能:探測海底地形地貌、地質構造(如巖層硬度、沉積層厚度)、障礙物(沉船、礁石)等,為風機基礎選型(單樁/導管架/浮式)和施工方案提供數據。
關鍵設備:多波束測深系統(繪制高精度海底地形圖)、地震勘探儀(通過聲波探測深層地質結構)、磁力儀(探測地下金屬體或地質異常)、淺地層剖面儀(分析海底淺層地質分層)等。
特點:通常為中小型船舶,需具備高定位精度(GPS),部分配備鉆探取樣設備(如活塞取芯器)獲取海底巖芯樣本。

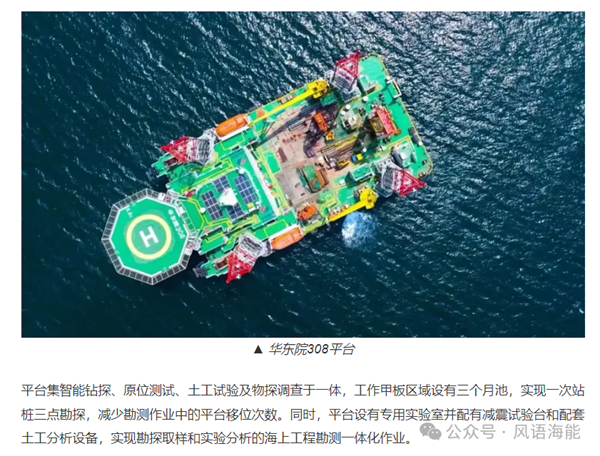

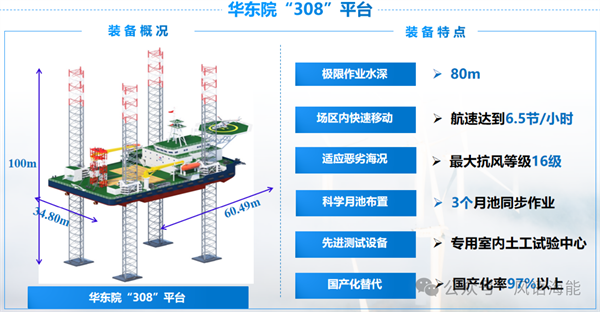

代表船只:“華東院308” 是我國海上風電及海洋工程領域的主力勘察船舶之一,由中國電建集團華東勘測設計研究院自主設計并運營,集成“地質鉆探、地球物理探測、水文監測”三大模塊,支持“單船全流程”作業。
2. 海洋環境監測船(Metocean Vessel)
功能:評估水文條件(流速、流向、潮位)、氣象參數(風速、波浪、鹽霧)、生態敏感區(魚類洄游、鳥類棲息地、珊瑚礁分布),支撐環境影響評價(EIA)和施工窗口期選擇。
關鍵設備:波浪浮標/漂流浮標(長期監測波浪譜)、ADCP(聲學多普勒流速剖面儀,測量三維流場)、氣象站(實時采集風速、氣壓、濕度)、水下機器人(ROV/AUV,觀測水下生態)。
特點:需具備長期海上駐留能力,部分配備實驗室,用于現場樣品分析。
二、施工安裝階段:核心裝備運輸與安裝
海上風電建設關鍵階段,需大型船只完成風機基礎、塔筒、機艙、葉片及海纜的運輸與安裝,對船只的起重能力、定位精度、甲板空間要求極高。

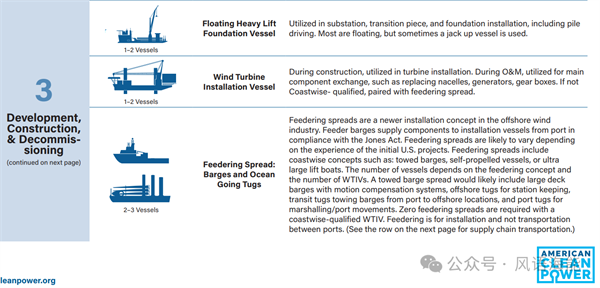

1. 風機基礎安裝船(Offshore Construction Vessel)
功能:運輸并安裝風機基礎(如單樁、導管架、吸力筒),完成基礎打樁、灌漿等作業。
類型與特點:
自升式基礎安裝船:通過樁腿升降貼近海床,適合淺水區(水深≤60米),配備大型起重機(起重量500-2000噸),甲板可容納基礎組件(如單樁直徑8-10米,長度80-120米)。
浮式基礎安裝船:通過錨泊或動力定位(DP2/DP3)在深水區(水深>100米)作業,需配備動態定位系統和重型起重機(起重量>3000噸),用于大型導管架或吸力筒基礎的運輸與安裝。

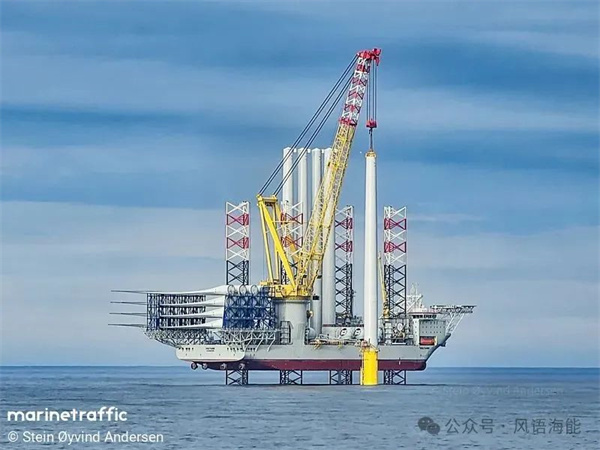

2. 風機運輸安裝船(WTIV, Wind Turbine Installation Vessel)
功能:運輸風機部件(塔筒、機艙、葉片)至機位,并完成整體吊裝(塔筒分段對接、機艙與塔筒連接、葉片組裝)。
關鍵設計:
甲板布局:超寬甲板(寬度≥50米)以容納葉片(長度80-120米)豎放或平放;
起重能力:配備主起重機(起重量1200-2500噸),部分支持“雙葉片吊裝”或“整體機艙吊裝”;
定位系統:采用DP3(動力定位3級)或自升式(水深≤80米),確保在復雜海況(浪高≤4米)下精準對位;
運輸能力:可同時運輸2-3臺風機部件(如3臺16MW風機,總重量約12000噸)。
代表船只:Voltaire自升式風電安裝船是比利時Jan De Nul集團委托中遠海運重工建造的第四代超大型風機安裝平臺(WTIV),專為應對深遠海、大兆瓦風機安裝挑戰設計,2022年交付后成為全球最先進的同類船舶之一。

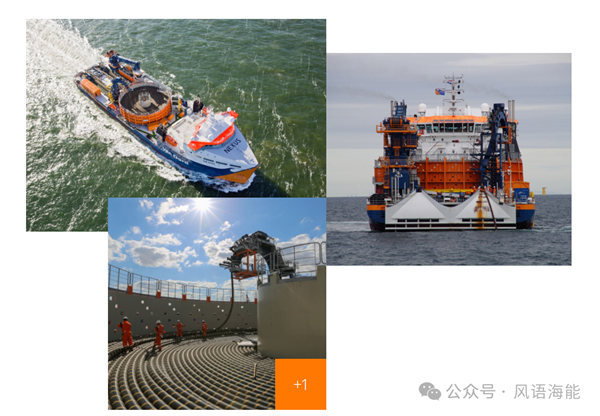

3. 海纜鋪設船(Cable Laying Vessel,CLV)
功能:鋪設海上風電場內部集電海纜(風機間連接)及外送海纜(連接陸上變電站),部分需同步完成海纜埋設、沖埋或保護。
關鍵設備:
電纜輸送系統:通過絞車、托管架(或埋設犁)將海纜從船尾下放至海底;
埋設裝置:液壓埋設犁(挖掘深度1-3米,適合軟質海床)或噴射式埋設系統(高壓水流沖刷海床,適合硬質海床);
張緊系統:保持電纜張力穩定,避免因船只移動或海床起伏導致電纜過度彎曲;
代表船只:Van Oord”的“Nexus”號,載纜量8000噸。
4. 打樁船(Pile Driving Vessel)
功能:針對需要額外加固的基礎(如高樁承臺),通過液壓錘或柴油錘將鋼樁(直徑1-2米,長度100-150米)打入海床至設計標高。
特點:配備高精度打樁定位系統(激光或GPS導向),起重能力需匹配樁重(單樁自重可達500噸),部分配備“動態打樁監測”設備(實時調整錘擊能量,避免海床損傷)。
三、運維保障階段:長期運行維護
海上風機壽命約25-30年,運維需高頻次(年均2-4次/臺)的小范圍作業,同時應對突發故障(如齒輪箱損壞、葉片斷裂),對船只的靈活性、駐留能力、應急響應要求突出。
1. 運維母船(Service Operation Vessel, SOV)
功能:作為海上運維的“移動基地”,提供技術人員住宿(一般是10-30人)、設備存儲(工具、備件、潤滑油)、物資補給(燃料、淡水),并支持日常巡檢、小修及緊急維修。
關鍵設計:
住宿模塊:配備穩定艙室(抗風浪等級≥DNV GL 1000)、生活設施(廚房、衛生間);
甲板空間:可搭載小型起重機(5-20噸)、運維工作艇(如剛性充氣艇,RIB)、備件倉庫(存儲常用部件如齒輪箱、發電機);
定位能力:DP2級動力定位(可在4級海況下穩定停留),或配備動態定位錨泊系統(適合淺水區);
續航力:可連續作業30-60天,減少往返港口次數。
代表船只:IHC Offshore Energy設計的T60-18型運維母船是一款專為深遠海風電場定制的多功能作業平臺,配備 DP2動力定位系統和波浪補償步橋(抗浪高3.5米,載重400kg);設有 340㎡恒濕倉庫(兼容20英尺集裝箱)和60人單間艙室;集成雙折臂起重機(主吊5噸@26米半徑)及船尾可調登陸平臺,可優化備件運輸與人員轉運。
2. 運維交通艇(Service Boat)
功能:短途運送技術人員(5-15人)和小型設備(工具包、傳感器)從運維母船至風機,或執行緊急救援。
3. 海上起重船(Offshore Crane Vessel/Heavy Lift Vessel)
功能:更換大型部件(如機艙、齒輪箱)、維修塔筒(補漆、探傷)、打撈落海設備,或配合安裝船進行風機精調。
4. 應急救援船(Emergency Response Vessel, ERV)
功能:應對人員落水、船只碰撞、火災等突發事故,提供快速救援(黃金時間<1小時)。

四、輔助支持船型:保障全流程運轉
除上述核心船型外,海上風電項目還需大量輔助船只提供后勤、通信、環保等支持。
1. 拖輪(Tugboat)
功能:用于拖帶駁船、浮式結構物,或協助其他船只在港口和施工現場進行定位和移動。
2. 供應船(Supply Vessel)
功能:向海上作業平臺(安裝船、SOV)運輸燃料(柴油、天然氣)、淡水、食品、備件等物資。
3. 運輸駁船 (Transport Barge)
功能:用于運輸大型結構件(如變電站平臺、預制基礎)到施工現場。這些駁船通常沒有自航能力,需要由拖輪拖帶。
4. 拋石船 (Rock Dumping Vessel)
功能:在需要對海纜或基礎進行防護,或?qū)4策M行平整時,會使用拋石船將石塊精確地投放到指定位置。
主要引用:
https://cleanpower.org/wp-content/uploads/2021/09/OffshoreWind_Vessel_Needs_230104.pdf
https://www.knudehansen.com/wp-content/uploads/2020/06/Voltaire-Wind-turbine-installation-vessel-18027.pdf
https://www.sohu.com/a/715674500_121124362
https://wind.imarine.cn/news/98486.html
https://multi.engineering/uploads/documents/JDN_IsaacNewton.pdf
https://www.mpi-offshore.com/equipment/nexus
https://www.royalihc.com/offshore-energy/offshore-vessels/offshore-wind-vessels/service-operation-vessels
