33000余根管樁、8400組支架、430000余片光伏板...施工期間面對數量如此龐大的建設材料,如何快速、安全地將各項材料運送至各工作面,成為確?,F(xiàn)場施工能夠快速推進的關鍵前提。

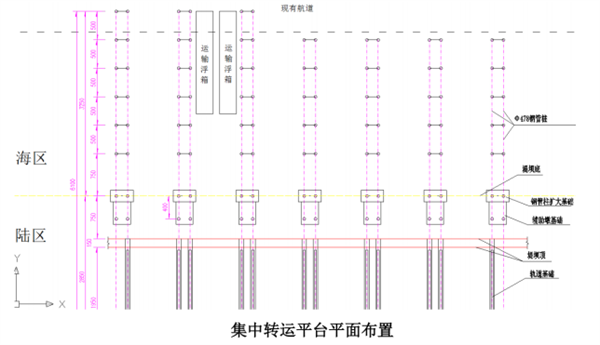

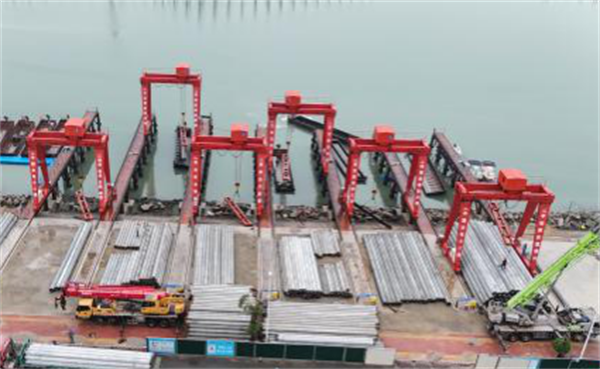

集中轉運平臺龍門吊
項目團隊創新設計了一套棧橋式龍門吊,跨越淺水區伸入航道減小潮汐對運輸?shù)挠绊懀q如海上的“超級快遞”,可有效緩解施工高峰期物資出運壓力,高效利用施工窗口期。以管樁施工為例,高峰期日施工量超500根,6套龍門吊僅需工作5小時即可滿足供樁需求,對比之前采用傳統單一吊機設備的轉運方式,可節省約50%的作業時間,有效提升了材料轉運效率,實現了材料供需高效周轉。
“海上升降機”助力高效安全作業
海上施工環境復雜多變,在潮汐變化、風浪作用等環境因素影響下,搭設腳手架等適用于陸地的傳統施工方式適應性較差、安全風險高且施工效率低。為解決這一技術難題,項目團隊創新設計了一種升降式K撐安裝平臺,該平臺由浮箱和垂直升降機組成,可輕松實現水上作業,它就像一臺高效的“海上升降機”,可適應潮水變化將材料構件舉升至指定安裝高度,并保持懸停,顯著減少人工扛抬的體力勞動,有效解決大潮差環境下作業面高度適應性難題,降低作業風險,提高K撐安裝效率及精度。

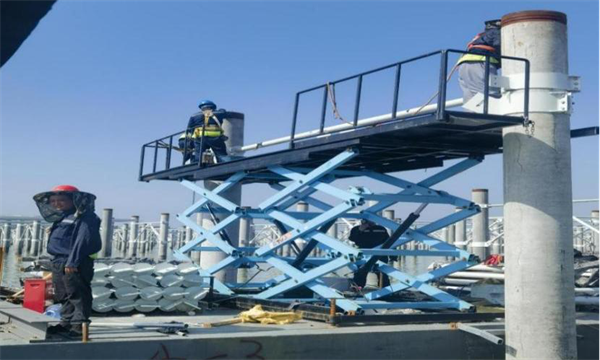

升降式K撐安裝平臺
“智能大腦”實時在線監工
海天之間,數智技術為新能源項目帶來變革。針對東山項目海上施工點多面廣、資源密集的特點,為進一步提高現場施工的安全性和管理效率,東山項目創新設計了一套海上安全管理生產系統,可實時監控海上各施工設備狀態,可視化展示施工進度,智能分析各工作面資源需求,優化現場施工調度,實現最優工單布置,猶如給整個海上施工現場安裝了一個“智能大腦”。該系統集成了安全監管模塊,通過監控攝像頭實時監測各工作面施工狀態,針對違規操作、設備故障等可自動觸發預警提示,可有效提升海上施工安全監管與應急響應速度。
