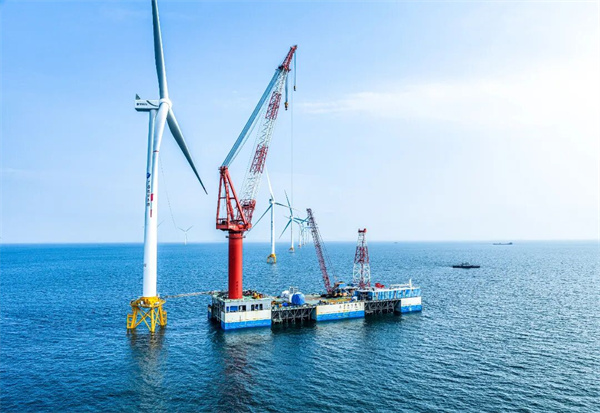

風機吊裝
防城港海上風電示范項目采用EPC管理模式,優選行業頭部企業作為總承包單位,針對北部灣海域特點,采用國內領先的建設工藝,全力打造優質工程,并通過產業帶動、優化資源配置,有效縮短項目建設周期,為國內海上風電項目建設提供廣西樣板。防城港海上風電示范項目分三個標段建設,其中標段一建設49臺8.5兆瓦風力發電機組,從2023年6月30日正式開工到全部完工,用時僅13.5個月 ,創造了國內全嵌巖基礎海上風電工程建設的最快速度 。
防城港海上風電示范項目風電場
項目開工以來,廣西能源集團海上風電項目建設團隊沉著應對海況惡劣、地質復雜、施工精度要求高、基巖覆蓋層薄等困難,全面優化施工方案,采取單樁改三樁全嵌巖導管架基礎嵌巖施工,實現平均嵌巖工期從45天縮短為20天 ,刷新最快40小時安裝1臺風機的建設速度,提前實現主體工程完工,為打造北部灣千萬千瓦海上風電基地和千億級海上風電產業集群奠定堅實基礎。
