只見59座風機在海面上整齊排列,長長的葉片在海風中徐徐轉動。這是三峽集團布局的福清興化灣海上風電場,總裝機容量357.4兆瓦。
近年來,福建海上風力發電實現快速發展。福建海上風電理論蘊藏量超過1.2億千瓦,截至2025年5月,福建海上風電裝機容量已達383萬千瓦,風電利用小時數連續12年位居全國第一。
作為三峽集團福建分公司生產管理部負責人,周興政熟悉風電機組的測試、建設、應用。“福建沿海風力資源得天獨厚,什么樣的風電機組最適合應用,這需要反復驗證。為此,興化灣海上風電場項目一期啟動時,吸引國內外8家知名風機廠商生產的風電機組同臺競技。”周興政說。
同臺競技,也是技術的消納、轉化過程。“我們在各家機組建設過程中積累了大量經驗,并很快應用到后續項目中。”周興政舉了一個例子,“很多人以為風機是一體安裝的,實際上從興化灣二期項目開始,我們創新單葉片吊裝的方式,就像拼積木一樣,施工更便捷也更安全。”
離岸更遠、海水更深的項目,如何科學建設?位于福州市東部海域的長樂外海海上風電場A區項目,是同期國內首個“雙40”(離岸40公里、水深40米)海上風電項目。“風高浪急是常態,一年施工窗口期只有106天。”周興政說,為緊抓窗口期,“吸力式導管架基礎”被創新應用。項目創造了“一天安裝3個四樁導管架”“3天完成5個吸力筒”的海上風電建設“超級速度”。

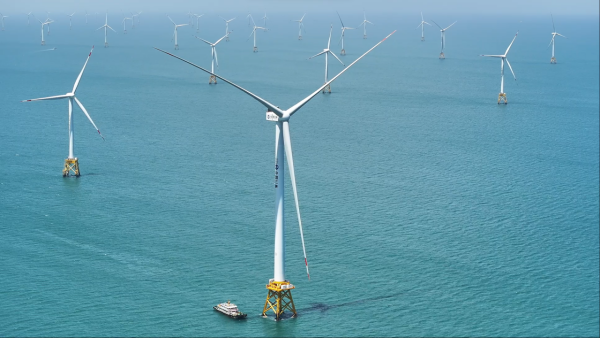

三峽集團平潭外海海上風電場項目
“建設海上風電,國產化裝備成為主流。”周興政說。順著海岸線一路向南,位于漳州市漳浦縣的六鰲海上風電場二期項目,是全國第一個批量化使用國產16兆瓦超大容量海上風電機組的項目。該項目標志著我國海上風電大容量機組在高端裝備制造能力上實現重要突破,達到國際領先水平。
風從海上來,電送千萬家,把清潔電能用好也是重大課題。今年初,位于平潭島的共享儲能電站項目(一期)順利送電,這是福建省首個大型集中式共享儲能電站。“項目不僅能為平潭海上風電產業發展提供配套儲能,還能提高海上風電消納能力。”國網福州供電公司發展部副主任郭碧媛說。
眼下,福建已形成風力發電機、風機結構件、風機總裝、葉片生產等海上風電全產業鏈生產格局,實現海上風電高端裝備本地造。“海上風電正加速前行,我們信心滿滿。”周興政說。
